«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

Девелоперська компанія «Інтергал-Буд» відзвітувала про динаміку будівництва всіх своїх житлових комплексів за вересень 2026 року. На будівельних майданчиках компанії активно триває виконання широкого спектра процесів – від улаштування фундаментів і зведення монолітних каркасів до монтажу інженерних систем та внутрішнього оздоблення.

на правах реклами

Про це КВ дізналася від пресслужби «Інтергал-Буд».

«В CITY HUB фінальний етап робіт. У Polar Park в першому будинку вже триває внутрішнє оздоблення та монтаж інженерних систем, а в другому завершено монолітний каркас. У Kaskad Residence зводять каркаси перших двох секцій і майже завершили монолітні роботи з будівництва укриття. INTERGAL CITY триває благоустрій території та комплекс інженерних та оздоблювальних робіт. На Sky Avenue утеплюються фасади третього будинку, а в «Нових Сирецьких Садах» триває підготовка фундаментів для нових будинків. Детальніше про хід будівельних робіт – у щомісячному звіті», – зазначається у повідомленні забудовника.

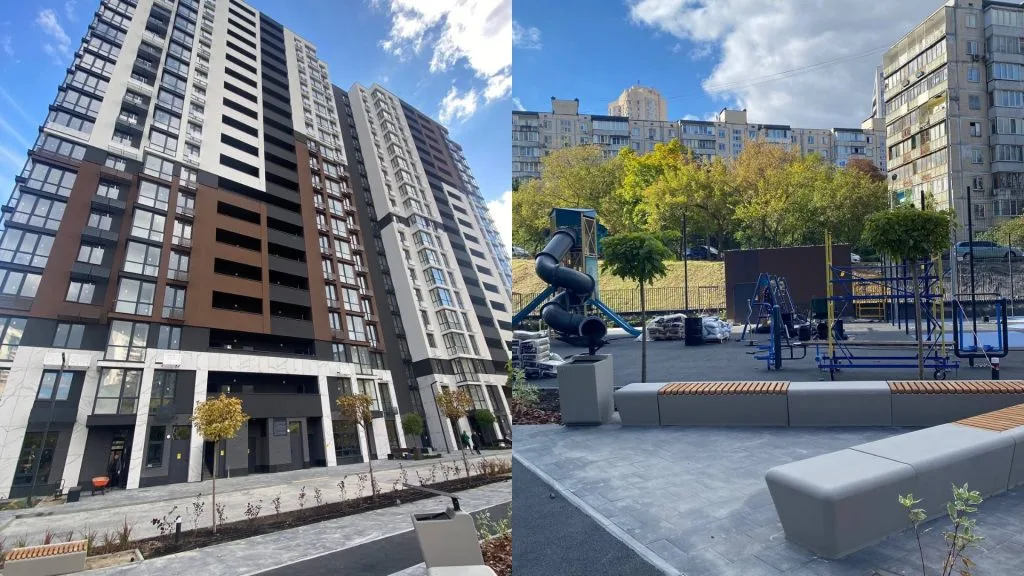

Житловий комплекс CITY HUB (вул. Мокра, 8-10), що гармонійно поєднує комфорт міського життя та затишок особистого простору (просторі квартири, підземний паркінг, майданчики та власна інфраструктура), планується до завершення у 3 кварталі 2026 року.

У будинку №2 на 100% виконано стяжку МЗК та квартир. На 99% готові монтаж електрощитової, сантехнічні роботи (водопостачання, каналізація, опалення в підвалі, квартирах і МЗК), електромонтаж та штукатурка стін квартир. Влаштування внутрішніх стін із цегли становить 98%, монтаж і пусконалагоджувальні роботи ліфтів – 97%. Покрівля, насосна станція та дрібні металеві конструкції змонтовані на 96%, фасади – на 93,5%. Вентиляція, димовидалення, протипожежний захист та автоматизація інженерного обладнання виконані на 90%, вхідні групи – на 88,5%, зовнішнє освітлення – 70%, благоустрій та озеленення – 52,5%, котельня і газопостачання – 48%, а монтаж ІТП – 47,5%.

У паркінгу цього будинку на 100% встановлено вікна, на 99% – електрощитову. Сантехніка, вентиляція та димовидалення готові на 96%, електромонтаж – на 94%, протипожежний захист – на 92%, вхідні групи – на 90%, розмітка – на 85%, а благоустрій – на 65%.

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

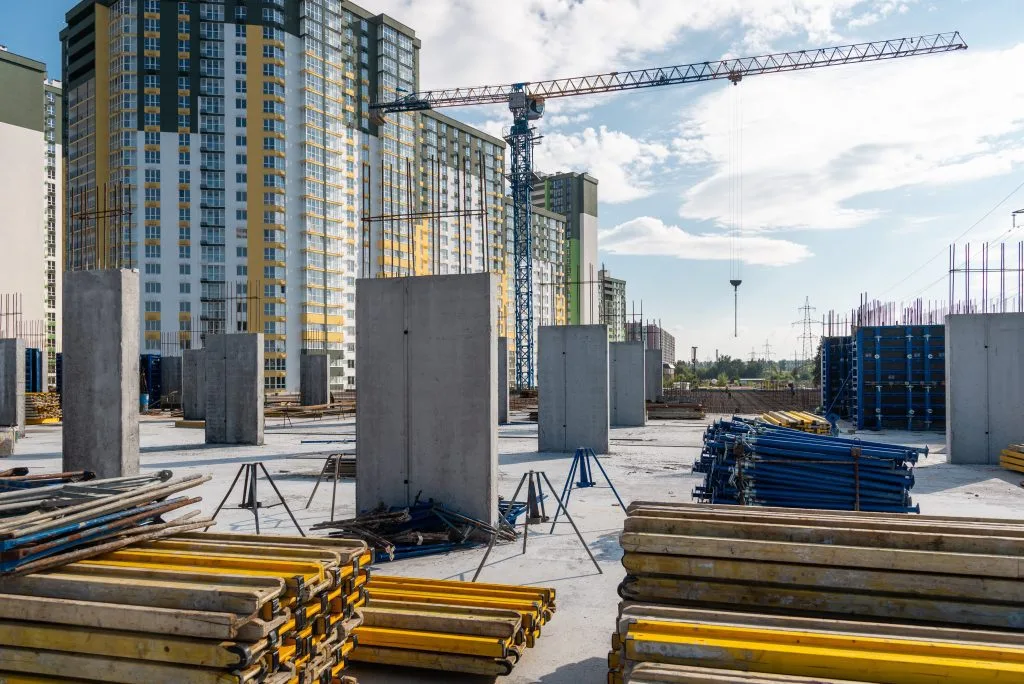

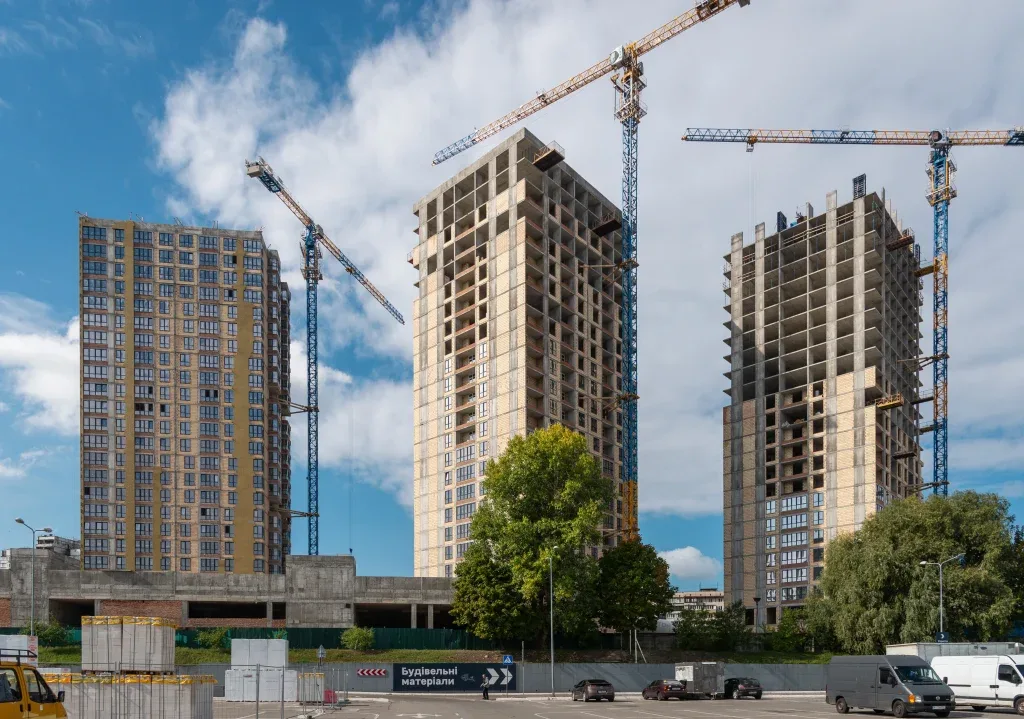

У комплексі комфорт-класу Kaskad Residence (вул. Причальна, 5А), що за 200 метрів від Дніпра та пропонує каскадну архітектуру, автономність і квартири у форматі White Box, у першій та другій секціях на 100% змонтовано баштові крани, а влаштування монолітного каркаса сягає 30% та 7% відповідно. У третій секції на 100% готовий котлован. В укритті №1 повністю завершено котлован, бетонну підготовку основи та фундаментну плиту (по 100%), монолітні захисні стіни й перекриття готові на 98%, а зовнішня гідроізоляція та зворотна засипка – на 55%.

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

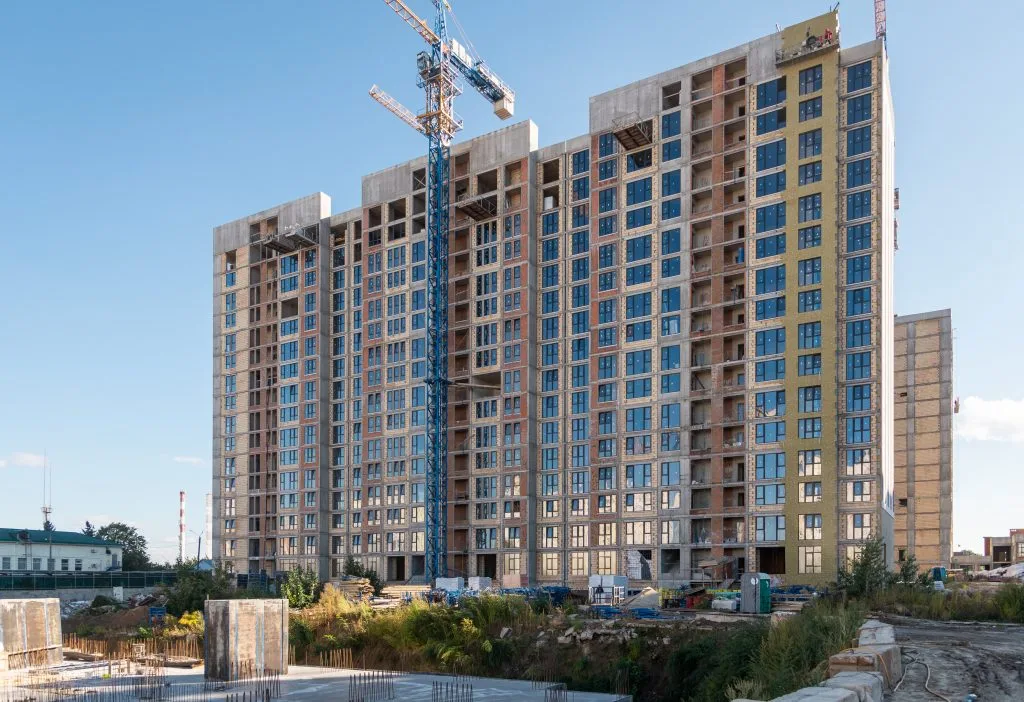

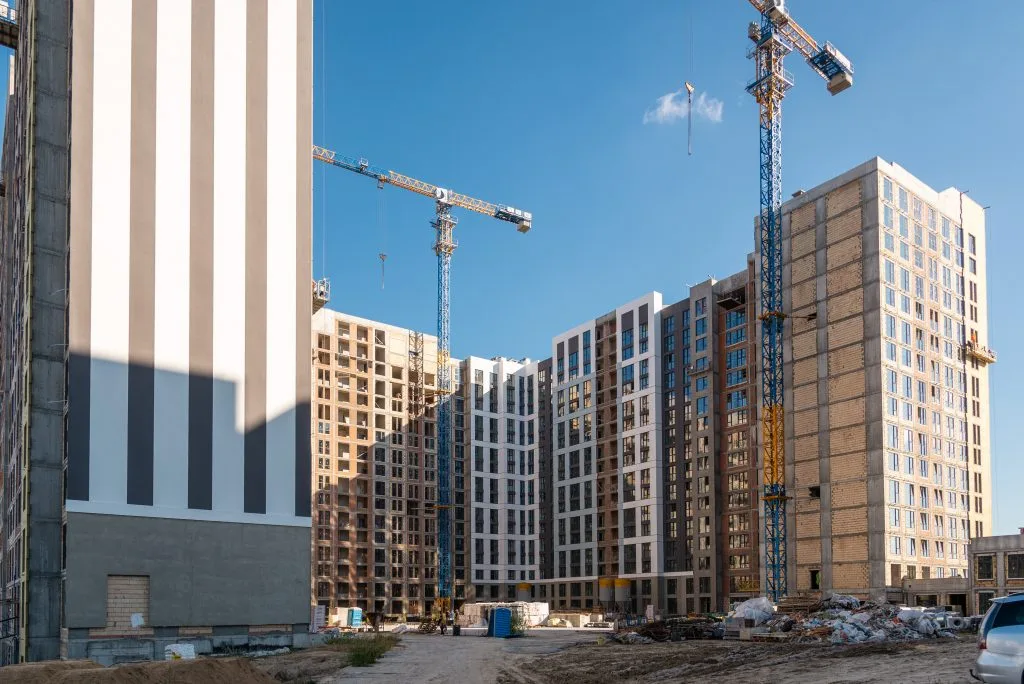

На майданчику Polar Park (вул. Петра Калнишевського, 2) у будинку №1 вікна змонтовані на 99%, стіни й перегородки – на 98%, внутрішнє опалення —– на 78%, мережі ВК та електропостачання – на 77%, протипожежні системи – на 68%, штукатурка – на 67%, покрівля – на 62%, стяжка – на 52%, оздоблення МЗК – на 36%, ліфти – на 29%, а фасади – на 26%. У будинку №2 монолітний каркас, збірні вентканали та сходи готові на 100%, стіни й перегородки — на 75%, вікна – на 41%, електропостачання – на 22%, а ВК та опалення – на 18%. У будинку №3 моноліт виконано на 94%, вентканали та сходи – на 90%, стіни й перегородки – на 52%, вікна – на 18%. Моноліт паркінгу готовий на 98%, а його стіни – на 35%.

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

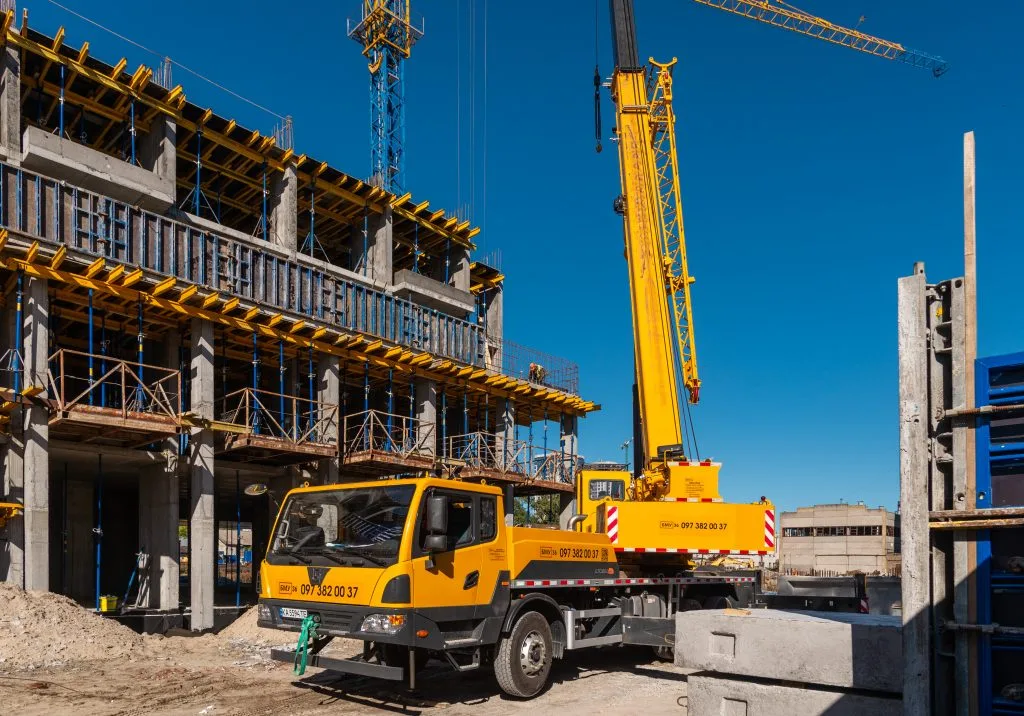

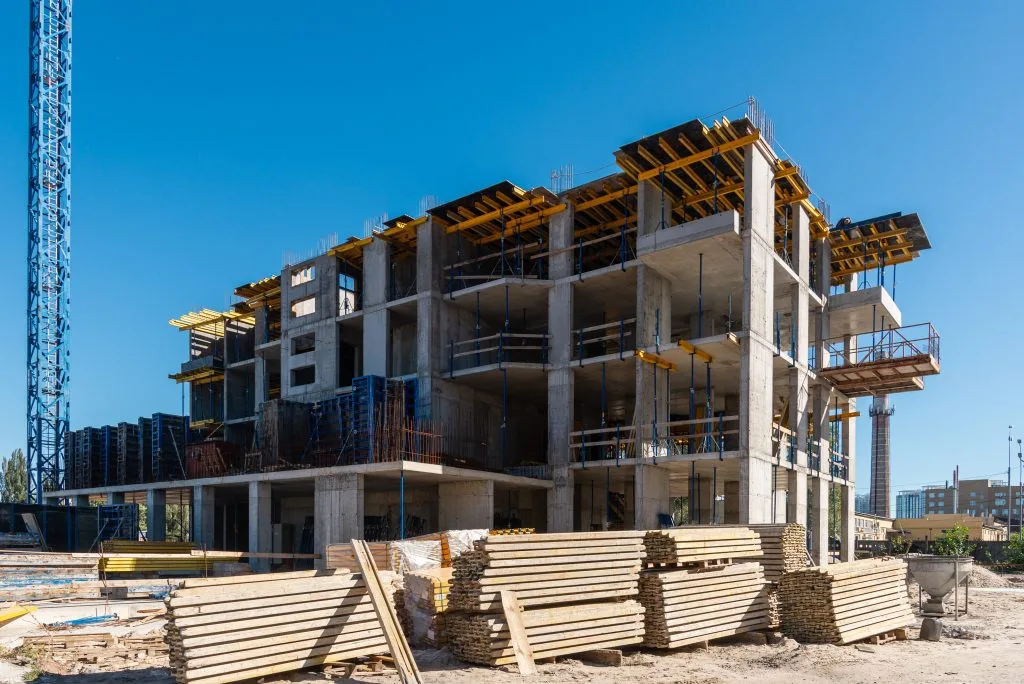

У комплексі комфорт+ класу Sky Avenue (вул. Святослава Хороброго, 3) у будинку №3 влаштування зовнішніх стін із керамоблоку сягає 97%, внутрішніх – 94%, монтаж вікон та дверей – 89%, вхідні групи – 85%. Гідроізоляція цоколя готова на 62%, покрівля – на 53%, штукатурка – 47%, протипожежний захист – 46%, електромонтаж та сантехніка – по 42%, стяжка – 37%, ліфти – 27%, інженерні мережі у квартирах із чистовим оздобленням – 23%, вентиляція і димовидалення – 15%. У паркінгу №2 під цим будинком зворотна засипка становить 50%, а гідроізоляція – 41%. У дитячому навчальному закладі цегляна кладка готова на 99%, гідроізоляція стін – 95%, зворотна засипка – 90%, покрівля – 36%.

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

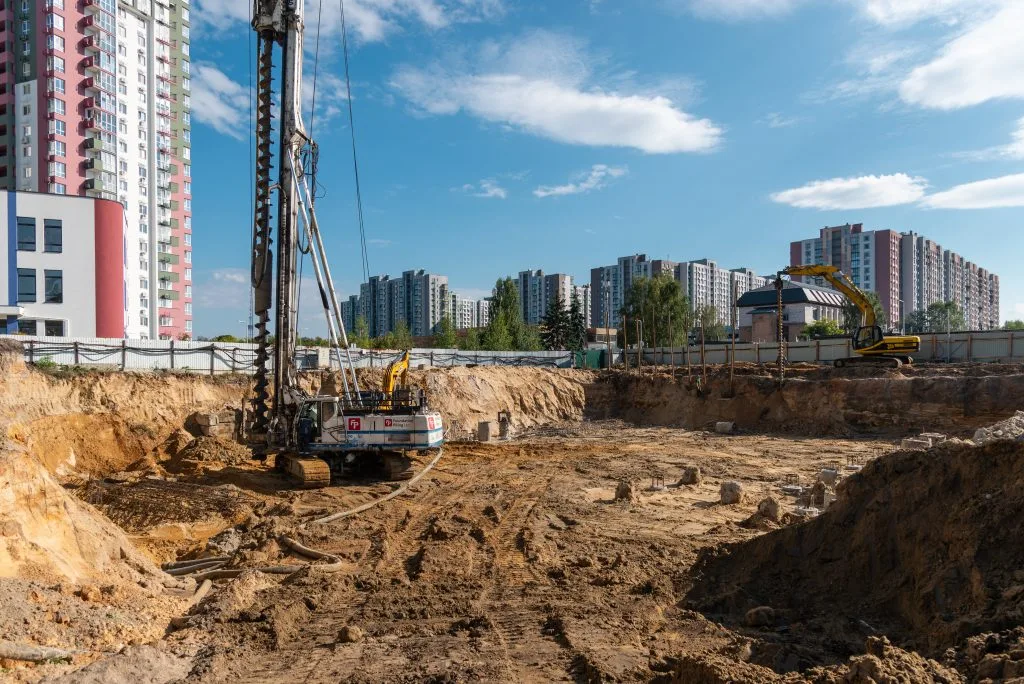

Також триває зведення паркінгу ЖК «Сирецькі Сади» (вул. Івана Виговського, 10Д), де монолітний каркас готовий на 28%. Поруч зводяться «Нові Сирецькі Сади» – концептуальне продовження проєкту у форматі «місто в місті» з оновленою архітектурою. У будинку 11 вже завершено котлован і триває влаштування пальового поля під фундамент, а в будинку 12 ведуться роботи з випробування паль.

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

«Інтергал-Буд» відзвітував про динаміку будівництва своїх житлових комплексів за вересень

Нагадаємо, девелоперська компанія «Інтергал-Буд» реалізувала близько 70% комерційних площ у перших трьох будинках житлового комплексу Polar Park. Із загальних 6 670 кв. м запроєктованих приміщень 4 605 кв. м уже продали або передали в оренду.
